同じ時期に、自宅前を走る宮内新横浜線(都市計画道路)の工事が始まりました(2011-2021年)。10年計画です、ちょうどソーラーをモニターしたい期間とほぼ重なりました。

自宅ソーラー発電状況(2012年9月稼働開始)

 最近安くなったといわれるソーラー発電、見積もりを取ってみましたが、採算だけを考えるとまだ普及価格ではないなと思います。それでも電力不足や、環境貢献等を考えて、取りつけることにしました。屋根が小さい(家が小さい)為、思い込みよりも発電量が少なく、少々残念です。(2012年7月)

取り付けソーラー発電量 2.6485kW(京セラ製)
年間見こみ発電量     2,857kWh
取り付け工事 2012.8.20(足場着工)
稼働開始    2012.8.30(買電開始)

見積金額は川崎市の場合下記条件ならば丁度10年でペイ出来るような設定でした。
・発電量全量売電(42円/kW:2012年度)
・ローン金利0(キャッシュで買い取り)
・ソーラー補助金あり(川崎市)
上記条件(全量売電)はあり得ませんが、それでもペイするまで10年かかってしまいます。実際には15年くらいでペイするでしょうか。パワーコンデショナーは15年持つのか10年で壊れるのかによっても変わりますが、データを残すことにしました。


◆一年経過しました(2013.9.8)。発電は順調、データ更新はここでひとまず終了します。予想発電量より2割増ぐらいです。

Moused Over: Nothing
ブルー:予測発電量(kWh)、オレンジ:実測発電量(kWh 初年度)


電気代を比較してみます(売電しているので、これだけでは比較意味がわかりませんが)
設置前:(2011年4月〜2012年3月)
設置後:(2012年9月〜値上げがありました)

Moused Over: Nothing
ブルー:設置前(円)、オレンジ:設置後(円)

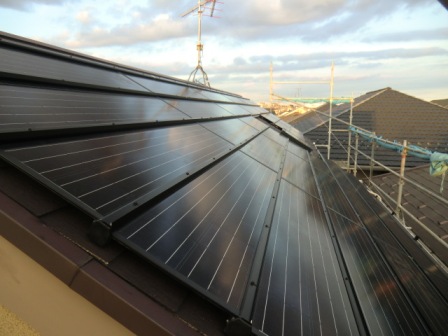

工事風景

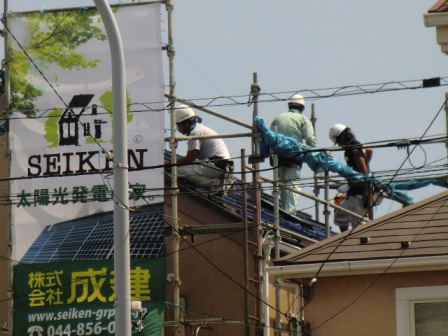

2012.8.25取り付け工事です。
